Le marché analysé
-
Nature du marché : Marché privé : appel d’offres restreint
-
Objet : Lot CVC : Climatisation, ventilation, chauffage
-
Maître d’ouvrage : Foncière tertiaire (anonymisée)
-
Maître d’œuvre : Cabinet d’architecture + BET fluides
-
Type d’opération : Réaménagement complet d’un immeuble de bureaux R+7
-
Localisation : Hauts-de-Seine (92)
-
Spécificité technique : Détente directe VRV, rétrofit CTA, hygiénisation des réseaux
-
Critères de notation : Prix 50 % : Valeur technique 40 % : Délais 10 %
Mémoire technique réel, intégralement anonymisé (nom de l’entreprise, du projet, des intervenants et coordonnées modifiés). Reproduit avec l’accord de l’auteur à des fins pédagogiques.
Le mémoire commenté section par section
Six extraits clés du mémoire, présentés tels qu’ils ont été remis. Pour chacun : une analyse de ce qui fait gagner des points selon les critères du règlement de la consultation.
Section 1.1 : Compréhension du projet
Reformulation des enjeux et hiérarchisation
Extrait du mémoire
Nous avons étudié avec le plus grand intérêt votre projet de réaménagement de l’immeuble de bureaux Hélios. Notre analyse approfondie du dossier de consultation nous a permis d’identifier les objectifs clés qui conditionnent la réussite de ce projet :
-
La performance technique et énergétique : l’enjeu principal est de remplacer les systèmes existants par des installations modernes à détente directe, performantes et économes en énergie, afin de garantir un confort thermique optimal pour les futurs occupants tout en maîtrisant les coûts d’exploitation.
-
La fiabilité et la pérennité : le choix des équipements et la qualité de leur mise en œuvre devront assurer une fiabilité sans faille des nouvelles installations CVC sur le long terme.
-
Le respect du planning : nous avons conscience du caractère impératif des délais fixés et de la nécessité d’une organisation rigoureuse pour livrer le chantier dans le respect des jalons contractuels.
-
Une exécution en site maîtrisé : bien que le bâtiment soit actuellement vide, nous intégrons dans notre méthodologie la nécessité d’une gestion de chantier exemplaire, minimisant les nuisances et assurant une coordination sans faille avec les autres corps d’état.
Pourquoi ça marche
- Le projet est nommé (« Hélios ») et non traité comme un dossier anonyme : signal fort de personnalisation.
- Quatre enjeux hiérarchisés (perf énergétique, fiabilité, planning, coordination) qui reprennent en miroir les attentes typiques d’une foncière tertiaire.
- Chaque enjeu est formulé comme une réponse, pas comme un constat : le maître d’œuvre voit déjà la promesse opérationnelle.
- La phrase de clôture engage explicitement l’équipe (« point par point »), ce qui rassure sur l’exhaustivité.
À améliorer
- Citer le label énergétique visé (BREEAM, HQE) ou la cible BBC Rénovation aurait ancré encore plus la réponse dans les standards tertiaires.
- Une phrase sur la continuité de service des occupants voisins de l’immeuble manquerait moins si elle était présente.
Section 1.2 : Périmètre des prestations
Liste exhaustive et explicite des livrables
Extrait du mémoire
En tant que titulaire du lot CVC, notre mission englobe l’ensemble des études, fournitures et travaux nécessaires à la rénovation complète des installations de génie climatique de l’immeuble. Notre intervention couvrira les prestations suivantes :
-
Les études d’exécution complètes, incluant les notes de calcul, les plans d’implantation et les schémas de principe.
-
Le rétrofit des centrales de traitement d’air NORD et SUD, incluant le remplacement des batteries et l’installation de moteurs à haute efficacité énergétique.
-
La fourniture et la mise en œuvre des nouveaux systèmes à détente directe de type VRV pour l’ensemble des plateaux de bureaux, des paliers et du Hall.
-
Le remplacement des caissons de VMC et d’extraction en toiture et en sous-sol.
-
L’hygiénisation complète des réseaux aérauliques conservés, avec la création des trappes de visite nécessaires.
-
La gestion de l’interface avec le futur système de GTB pour assurer une parfaite communication des nouvelles installations.
-
Les essais, la mise en service, la formation des exploitants et la fourniture des dossiers des ouvrages exécutés (DOE).
Pourquoi ça marche
- Liste structurée qui balaie études → fournitures → travaux → réception : zéro flou contractuel possible.
- Mention explicite des CTA NORD et SUD : l’entreprise a lu les plans et désigne les équipements existants par leur nom.
- L’hygiénisation des réseaux conservés est listée : prestation souvent oubliée par la concurrence sur les rétrofits.
- L’interface GTB est présente dès le périmètre, pas reléguée en option : anticipe une question fréquente du BET fluides.
À améliorer
- Une phrase « hors périmètre » explicite (ce que le lot CVC ne fait pas) sécuriserait encore les interfaces avec l’électricité et le gros œuvre.
Section 3.2.1 : Bureau d’études
Chaîne logicielle métier détaillée
Extrait du mémoire
Pour garantir la fiabilité, la cohérence et la traçabilité des études, nous mobilisons une chaîne logicielle métier éprouvée :
-
Conception thermique et bilans de puissance : Pleiades + Comfie (Izuba Énergies) pour la simulation thermique dynamique, ClimaWin et Perrenoud Bbio pour les calculs de déperditions et apports en régime statique.
-
Sélection des systèmes VRV : Daikin VRV Xpress (calcul de longueur équivalente, validation du raccordement et du diamètre des tubes), Mitsubishi Electric MELCAD si variante équivalente proposée.
-
Plans d’exécution et BIM : Autodesk Revit MEP 2024 et MagiCAD pour la modélisation 3D, AutoCAD MEP pour les plans de détail 2D, exports IFC et DWG.
-
Calcul aéraulique : AutoFluid (TraceoCad) pour le dimensionnement des réseaux et l’équilibrage prévisionnel.
-
Synthèse et détection de clashes : Autodesk Navisworks Manage avec import des maquettes des autres lots.
-
Schémas électriques et régulation : EPLAN Electric P8 pour les schémas de principe et les armoires de régulation.
Pourquoi ça marche
- Chaque logiciel est nommé avec son éditeur et son usage précis : impossible de bluffer sur ce niveau de détail.
- La couverture est complète (thermique, aéraulique, BIM, synthèse, électrique) : l’entreprise prouve qu’elle peut tenir toute la chaîne EXE.
- Mention de Navisworks pour la détection de clashes : signal fort de maturité BIM, recherché sur les opérations tertiaires.
- L’évocation d’une variante Mitsubishi montre une ouverture aux équivalences techniques : rassurant pour le BET.
Section 3.4 : Modes opératoires
Phase 2 : Réseaux frigorifiques (extrait)
Extrait du mémoire
Tube cuivre frigorifique : norme NF EN 12735-1, qualité Cu-DHP écroui, intérieur dégraissé et bouchonné en usine. Fournisseurs prévisionnels : Wieland WICU, KME Sanco ou Mueller. Diamètres déterminés selon abaque constructeur Daikin en fonction de la longueur équivalente du réseau.
Brasure : alliage phosphore-argent 5 % (BrazeTec 4505 ou Castolin Eutectic 1801), point de fusion 645 °C. Balayage à l’azote sec qualité 4.5 (≤ 5 ppm O₂) à un débit de 5 à 10 L/min pendant et 30 secondes après brasure, afin d’éviter la formation de calamine interne.
Test d’étanchéité : épreuve à l’azote sec à 38 bars (1,1× la pression de service VRV à 33 bars) pendant 24 h, avec compensation thermique. Relevés de pression toutes les 2 h, tolérance de variation ≤ 0,5 % à température équivalente. PV signé.
Tirage au vide : pompe à vide bi-étage Refco RL-4 ou Robinair 15600 (débit 113 L/min), descente jusqu’à 270 µbar (3 mmHg) mesurée au vacuomètre électronique, palier de 1 h pour vérifier l’absence de remontée.
Calorifuge : mousse élastomère type Armaflex AC ou K-Flex ST classement M1, épaisseur ≥ 19 mm sur ligne aspiration et 13 mm sur ligne liquide, collage par adhésif Armaflex 520 sur joints longitudinaux.
Pourquoi ça marche
- Niveau de détail technique opérationnel : norme citée (NF EN 12735-1), valeurs chiffrées (38 bars, 270 µbar, 19 mm), références fabricants.
- Le balayage azote pendant la brasure est explicité : signal de maîtrise des bonnes pratiques DTU, souvent négligé.
- Test d’étanchéité avec PV signé et relevés horaires : l’entreprise prouve qu’elle s’engage sur la traçabilité.
- Plusieurs fournisseurs cités (Wieland, KME, Mueller / Armaflex, K-Flex) : démontre l’ouverture concurrentielle et la sécurité d’approvisionnement.
À améliorer
- Insérer une photo ou un schéma type d’un raccord brasé conforme renforcerait encore la démonstration visuelle.
Section 3.4 : Phase 4
Hygiénisation des réseaux conservés
Extrait du mémoire
Référentiels mobilisés : NF EN 15780 (qualité de l’air dans les bâtiments : propreté des systèmes de ventilation) et NF X46-100 (mode opératoire pour la qualification de la qualité de l’air intérieur).
Inspection préalable : caméra endoscopique RIDGID SeeSnake CA-350 ou Lifa Air Inspector, parcours intégral des réseaux conservés. Relevé photographique horodaté servant d’état des lieux.
Mise en dépression et brossage : centrale d’aspiration mobile Lifa Connect ou Gansow GS3-78 équipée d’une filtration HEPA H13 (efficacité 99,95 % sur 0,3 µm), brossage mécanique par robot Lifa BR-90 (canalisations Ø 200 à 1000 mm).
Désinfection finale : nébulisation ULV (Ultra Low Volume) avec produit certifié ECOCERT type Sanyresine ou Aniospray Quick, temps de contact 30 minutes avant remise en service.
Contrôles et traçabilité : prélèvement microbiologique avant et après intervention (UFC/m² sur boîte de Petri, laboratoire externe accrédité COFRAC), contrôle gravimétrique de la poussière résiduelle (≤ 0,75 g/m² classe « moyenne » NF EN 15780). Rapport d’intervention complet remis à la MOE et au client.
Pourquoi ça marche
- Deux référentiels normatifs cités d’entrée (NF EN 15780, NF X46-100) : l’entreprise se positionne sur le cadre exigible.
- État des lieux endoscopique horodaté avant intervention : protège l’entreprise et rassure le client.
- Filtration HEPA H13 et produit ECOCERT : arguments santé et environnement directement utilisables par la MOA pour son discours occupants.
- Validation par labo COFRAC indépendant : l’entreprise accepte d’être contrôlée, signal fort de confiance.
Section 3.6 : Phasage et planning
Jalons mensuels et essais COPREC
Extrait du mémoire
Notre planning prévisionnel s’articule autour de jalons mensuels permettant à la maîtrise d’œuvre un pilotage fin de l’opération. Les jalons clés sont les suivants :
M1 : OS de démarrage, mobilisation du bureau d’études, première itération des plans EXE.
M2 : Validation MOE/BC des plans EXE, lancement des commandes longues (groupes VRV, CTA).
M3 : Installation de chantier, démarrage des dépose et hygiénisation des réseaux conservés.
M4 à M6 : Tirage des réseaux frigorifiques et aérauliques, pose des unités intérieures par plateaux successifs (R+1 à R+7).
M7 : Levage des groupes VRV en terrasse, raccordements, tirage au vide et charge.
M8 : Essais COPREC série 1 et série 2 en présence du Bureau de Contrôle.
Pourquoi ça marche
- Jalons nommés mensuellement (M1 à M8) : lisibles d’un coup d’œil par la MOE.
- Lien explicite entre validation EXE en M2 et lancement des commandes longues : l’entreprise montre qu’elle anticipe les délais usine.
- Phasage par plateaux R+1 à R+7 : la stratégie de progression verticale est explicite et auditable.
- Mention COPREC série 1 et 2 + présence du Bureau de Contrôle en M8 : l’entreprise s’engage sur la procédure officielle de réception.
À améliorer
- Ajouter le chemin critique en couleur sur le Gantt joint en annexe permettrait d’identifier instantanément les marges de manœuvre.
Les 5 erreurs évitées dans ce mémoire
Au-delà des bonnes pratiques mises en avant, ce mémoire évite des pièges classiques que l’on retrouve dans la majorité des réponses non retenues.
- Pas de copier-coller générique de présentation entreprise : chaque section est ancrée dans le projet réel (nom, plateaux, équipements existants).
- Pas de phrases creuses du type « nous mettons tout en œuvre pour… » : chaque engagement est chiffré ou normé.
- Pas d’oubli de l’hygiénisation des réseaux conservés : prestation souvent zappée sur les rétrofits.
- Pas de planning vague en blocs trimestriels : jalons mensuels nommés (M1 à M8) avec livrables associés.
- Pas de mémoire monobloc illisible : sommaire paginé, sections numérotées, modes opératoires séparés des engagements QSE.
Questions fréquentes sur cet exemple
Cet exemple est-il un vrai mémoire technique ?
Oui. Il s’agit d’un mémoire technique réel, remis dans le cadre d’un appel d’offres pour le lot CVC d’un immeuble tertiaire. Tous les éléments d’identification (nom de l’entreprise, du projet, des intervenants, coordonnées) ont été anonymisés. Les contenus techniques sont reproduits à l’identique avec l’accord de l’auteur.
Puis-je réutiliser ce mémoire pour mes propres réponses ?
Vous pouvez vous inspirer de la structure, du niveau de détail et des formulations, mais jamais copier-coller. Chaque mémoire technique doit être personnalisé au marché visé et à votre entreprise : c’est la condition pour obtenir une bonne note sur le critère valeur technique.
Pourquoi un exemple sur le lot CVC ?
Parce que le CVC combine plusieurs difficultés représentatives : chaîne logicielle métier (BIM, calculs thermiques et aérauliques), modes opératoires très techniques (brasure, tirage au vide), interfaces fortes (gros œuvre, électricité, GTB), et exigences normatives multiples (NF EN 12735, NF EN 15780, DTU 65.x).
Combien de pages fait ce mémoire ?
Le mémoire complet fait 35 pages, incluant sommaire paginé, présentation entreprise, moyens humains et matériels, méthodologie, modes opératoires détaillés, planning et engagements QSE. Les annexes (CV, certifications, fiches techniques) sont fournies dans un document séparé.
À lire ensuite
- Le guide complet du mémoire technique BTP — Définition, attentes du maître d’ouvrage et critères de notation.
- La structure type d’un mémoire technique — Plan détaillé section par section.
- La méthode Breek en 5 étapes — Le cadre signature pour gagner un appel d’offres BTP.
- Glossaire des appels d’offres BTP — DCE, CCTP, RC, BPU, DPGF, MOA, MOE…
Produire un mémoire de cette qualité, en 2 heures au lieu de 8 jours
Breek analyse votre DCE, génère un plan aligné sur le RC et propose des sections sur-mesure ancrées dans le projet. Vous validez et personnalisez.
Contexte du projet et objectif du mémoire
Ce mémoire technique a été produit en réponse à une consultation pour la rénovation complète des installations de Climatisation, Ventilation et Chauffage (CVC) d’un immeuble de bureaux R+7 en région parisienne. L’entreprise et les noms ont été anonymisés. Le document est représentatif de ce qu’attend un acheteur public ou privé sur un lot technique de gros œuvre BTP.
-
Type de marché : Travaux privés, marché global de rénovation
-
Lot : CVC (Climatisation – Ventilation – Chauffage)
-
Projet : Immeuble tertiaire R+7, env. 6 000 m²
-
Localisation : Hauts-de-Seine (92)
-
Pages du mémoire : 25 pages (hors annexes)
-
Pondération qualité estimée : 40 % de la note finale
25 pages · ≈ 1,5 Mo · PDF
Pourquoi ce mémoire est un bon exemple à étudier
Au-delà de la mise en page, voici ce qui fait la différence dans ce document, et qui justifie de le prendre comme référence :
- Sommaire paginé qui suit l’ordre logique des sous-critères du règlement de la consultation.
- Section « Compréhension du projet » qui prouve une vraie lecture du DCE, pas du recyclage.
- Méthodologie d’exécution chiffrée : marques de matériel, normes, tolérances, contrôles.
- Modes opératoires détaillés par phase (levage, brasure, tirage au vide, hygiénisation).
- Démarche QSE concrète : PPSPS, PAQ, tri des déchets via Trackdéchets.
- Équipe nominative avec rôles précis (Responsable Technique, Chef de chantier, BE).
- Page de garde sobre, identification claire du candidat et du marché.
Extraits commentés du PDF
Quatre extraits choisis pour montrer ce qui marche, et pourquoi un acheteur les surnotera. Chaque extrait est accompagné d’une lecture critique.
Page 1 · Page de garde
« MÉMOIRE TECHNIQUE : Lot CVC, Réaménagement d’un immeuble de bureaux. Projet Hélios, immeuble tertiaire, Hauts-de-Seine (92). Soumissionnaire : Climatis Ingénierie. »
Pourquoi c’est bon
- Identifie clairement le lot, le projet et le candidat : l’acheteur sait immédiatement ce qu’il a en main.
- Mise en page sobre, sans surcharge graphique : lisible, professionnel, sérieux.
- Le nom du projet et le numéro de lot sont rappelés en pied de page sur toutes les pages suivantes (bonne pratique).

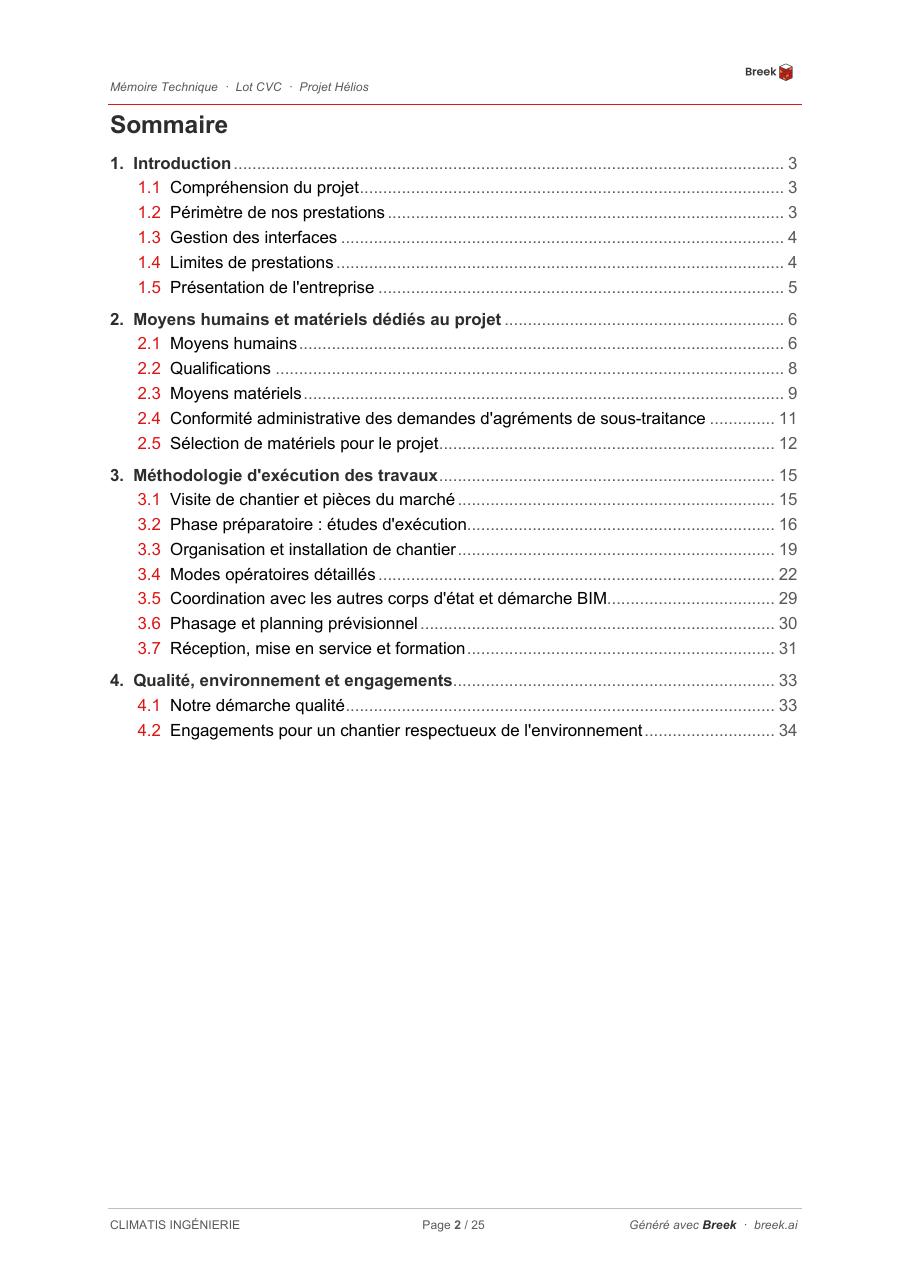

Page 2 · Sommaire paginé
« 1. Introduction · 2. Moyens humains et matériels · 3. Méthodologie d’exécution des travaux · 4. Qualité, environnement et engagements. »
Pourquoi c’est bon
- Sommaire paginé, hiérarchisé sur 2 niveaux : l’acheteur trouve une réponse à chaque sous-critère en moins de 10 secondes.
- L’ordre suit la grille de notation classique d’un règlement de la consultation BTP.
- Section QSE (chapitre 4) bien identifiée : ce critère pèse souvent 10 à 15 % à lui seul.

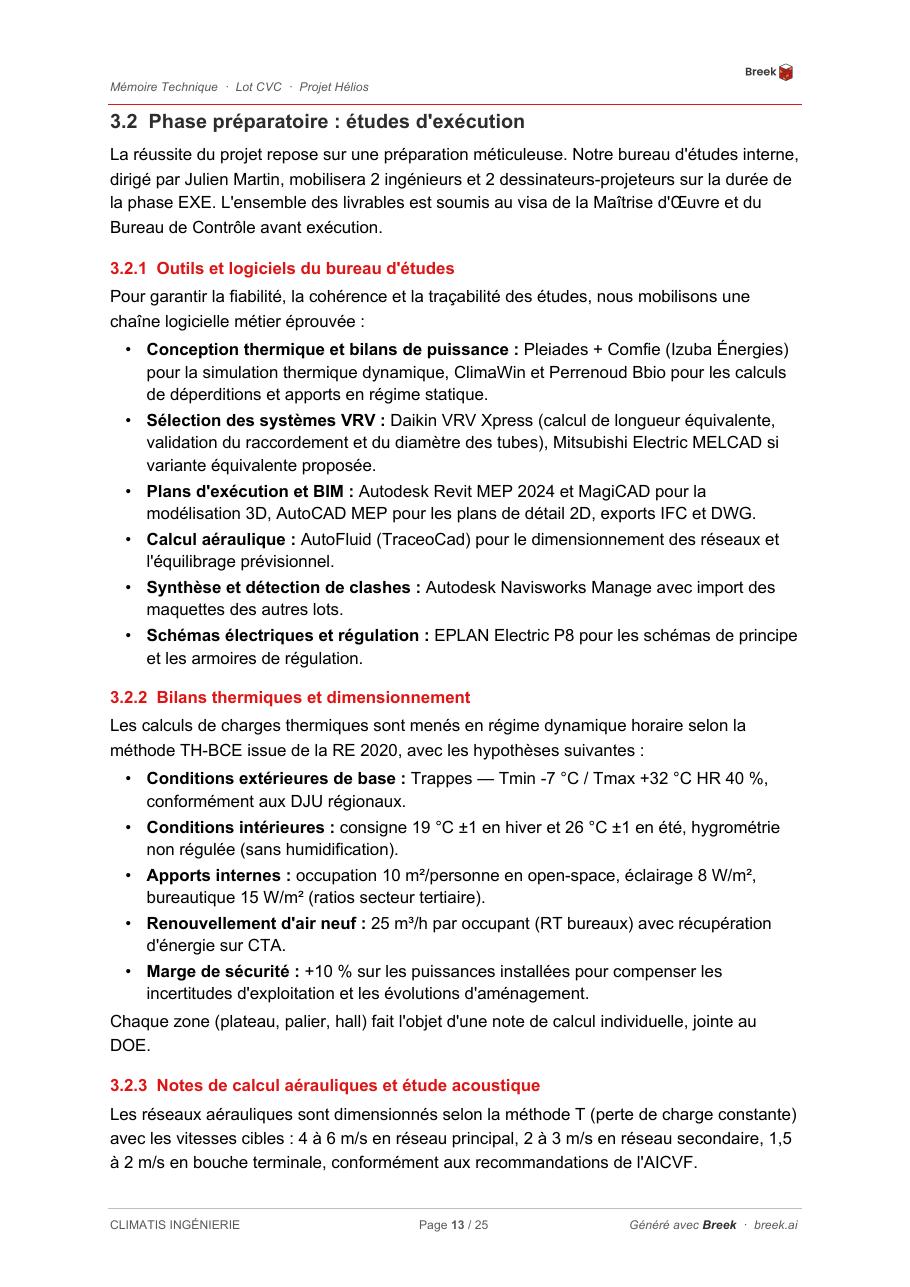

Page 13 · Méthodologie : Phase préparatoire
« Pleiades + Comfie pour la simulation thermique dynamique, Daikin VRV Xpress pour la sélection des systèmes, Autodesk Revit MEP 2024 et MagiCAD pour la modélisation BIM, AutoFluid pour le calcul aéraulique. »
Pourquoi c’est bon
- Cite précisément les logiciels métier mobilisés : prouve la maturité technique du bureau d’études.
- Démontre une chaîne BIM complète (Revit + IFC + Navisworks) : rassurant pour un projet en synthèse multi-lots.
- Loin du discours générique : chaque outil correspond à une phase précise du projet.

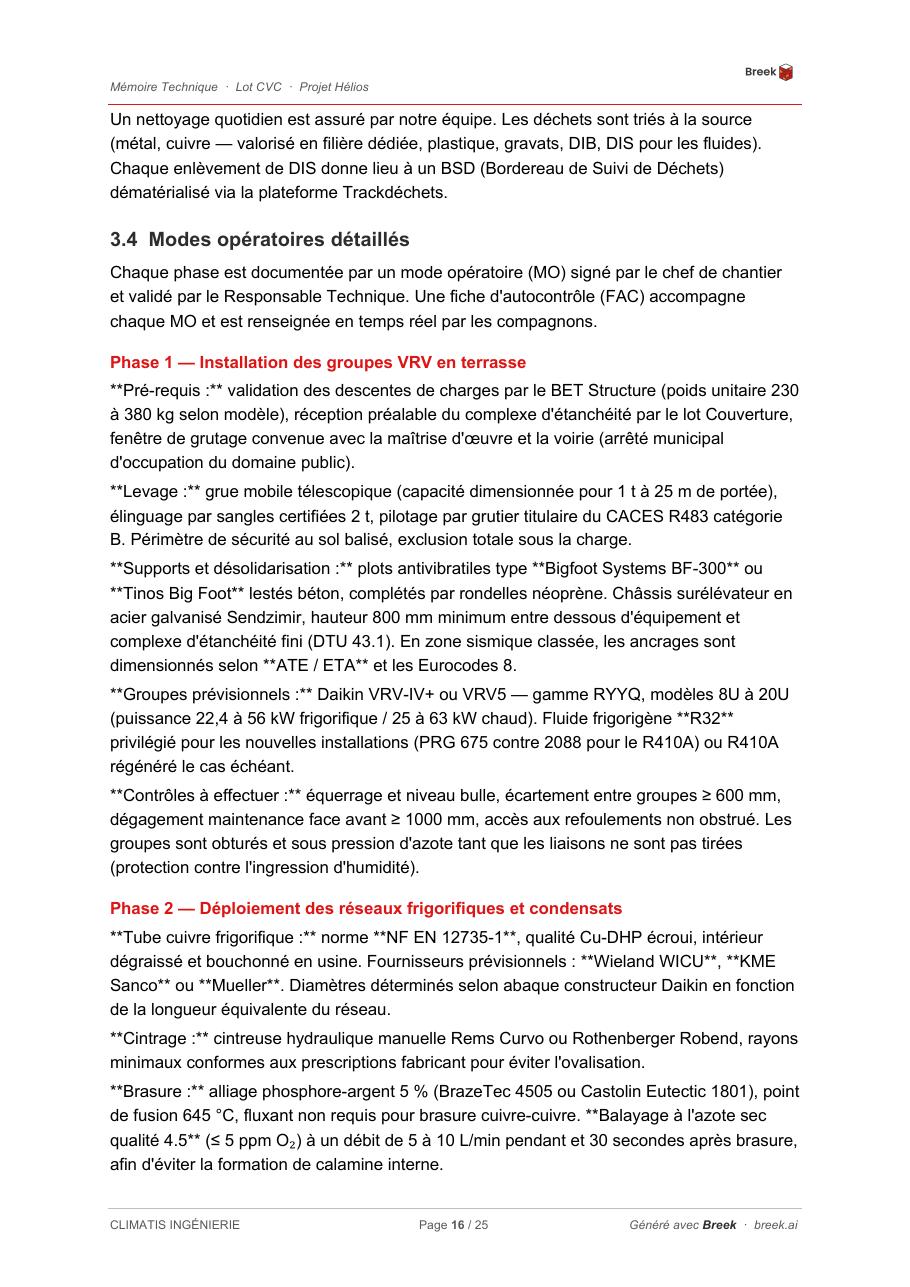

Page 16 · Mode opératoire : Réseaux frigorifiques
« Tube cuivre frigorifique norme NF EN 12735-1 · Brasure alliage phosphore-argent 5 % · Balayage à l’azote sec qualité 4.5 (≤ 5 ppm O₂) à 5–10 L/min · Test d’étanchéité à l’azote 38 bars pendant 24 h. »
Pourquoi c’est bon
- Niveau de détail technique conforme à ce qu’un BE de contrôle attend : normes citées, valeurs chiffrées, tolérances.
- Procédure traçable : chaque étape pourra être contrôlée par une fiche d’autocontrôle (FAC).
- Permet à l’acheteur de noter l’expertise réelle de l’entreprise, pas juste son discours commercial.
Les erreurs que ce PDF évite (et que la plupart commettent)
Beaucoup de mémoires techniques perdent des points à cause d’erreurs de forme, indépendamment de la valeur technique de l’entreprise. Ce document évite les pièges suivants :
- Pas de pavé « nous sommes leader sur notre marché » : l’acheteur s’en moque.
- Pas de méthodologie générique copiée d’un autre marché.
- Pas de plans illisibles ou de captures d’écran compressées à outrance.
- Pas de QSE sans chiffres (« nous sommes engagés dans une démarche durable » : zéro point).
- Pas de CV à rallonge : équipe synthétique, fonctions et responsabilités clairement attribuées.
Télécharger le PDF
À propos du document
Document librement téléchargeable, à utiliser comme référence pour structurer vos propres réponses. Anonymisé : tous les noms, marques d’entreprise et coordonnées ont été modifiés.
Voir l’exemple commenté en ligne
25 pages · ≈ 1,5 Mo · PDF
Vous voulez produire un mémoire de ce niveau plus vite ?
Breek analyse votre appel d’offres, structure le mémoire selon le règlement de la consultation et rédige une première version exploitable. Votre expert garde la main sur le fond.
La méthode Breek en 5 étapes
Notre cadre signature pour gagner un appel d’offres BTP. Répétable, mesurable, utilisé par les équipes études les plus performantes.
- Analyse du DCE — Lecture intégrale du dossier, extraction des exigences techniques et des critères du RC.
- Identification des critères — Cartographie des sous-critères de notation et de leurs pondérations pour prioriser.
- Structuration — Construction du plan détaillé suivant l’ordre exact du règlement de la consultation.
- Rédaction — Assemblage depuis la bibliothèque puis personnalisation systématique au chantier.
- Vérification — Relecture croisée par un opérationnel, puis dépôt au format attendu, 24 h avant l’échéance.
