Comment décrypter un DCE en 30 minutes avant de décider de répondre ?

Un DCE de lot BTP compte 150 à 600 pages. Découvrez la séquence de lecture en six temps qui permet de décider d'un go ou d'un no-go avant d'engager la rédaction.

Un dossier de consultation des entreprises compte aujourd’hui entre 150 et 600 pages pour un simple lot de travaux : règlement de consultation, trois ou quatre cahiers des charges, DPGF, plans, diagnostics, PGC, parfois un cadre de mémoire imposé. Personne ne lit l’intégralité de ces documents, et ce n’est pas utile.

Le vrai enjeu se situe ailleurs : au moment où la décision de répondre se prend. Dans beaucoup d’entreprises, la question est tranchée alors que quelqu’un a déjà consacré deux jours au dossier. Le coût est engagé, et l’on répond parce qu’on a commencé.

Pourquoi la décision de répondre arrive-t-elle trop tard ?

L’analyse d’un DCE et la décision de candidater sont deux opérations distinctes, mais elles se confondent souvent dans la pratique. Le dossier est téléchargé, une personne commence à le parcourir, puis à rassembler des pièces, et la question du go ou du no-go ne se pose formellement que plusieurs jours plus tard.

Les conséquences sont connues des équipes études :

  • Des offres tièdes partent sur des marchés qu’il n’y avait aucune raison de viser

  • D’autres consultations, mieux adaptées, restent sans réponse faute de temps

  • Le coût de production des mémoires n’est jamais rapporté au taux de réussite par segment

Une lecture de DCE n’a pas besoin d’être exhaustive. Elle a besoin d’être ordonnée.

Quelles pièces du DCE faut-il lire, et lesquelles survoler ?

Un dossier de consultation n’est pas un bloc homogène. Les pièces qui le composent n’ont ni la même fonction, ni la même valeur contractuelle, ni le même intérêt pour la décision.

  • Le règlement de consultation se lit intégralement. C’est la seule pièce dont chaque ligne peut coûter le marché, et c’est la plus courte.

  • Le cadre de mémoire imposé, quand il existe, se lit intégralement également. Il donne le plan de la réponse, souvent calqué sur la grille de notation.

  • Le CCAP se lit de façon ciblée : délais, période de préparation, pénalités, retenue de garantie, révision des prix, compte prorata, tranches.

  • Le CCTP se lit de façon ciblée : périmètre exact du lot, limites de prestations, contraintes de site et de phasage, exigences produits.

  • L’acte d’engagement, la DPGF, les plans et le PGC se survolent. Une DPGF révèle en dix minutes ce qu’un CCTP met trente pages à décrire.

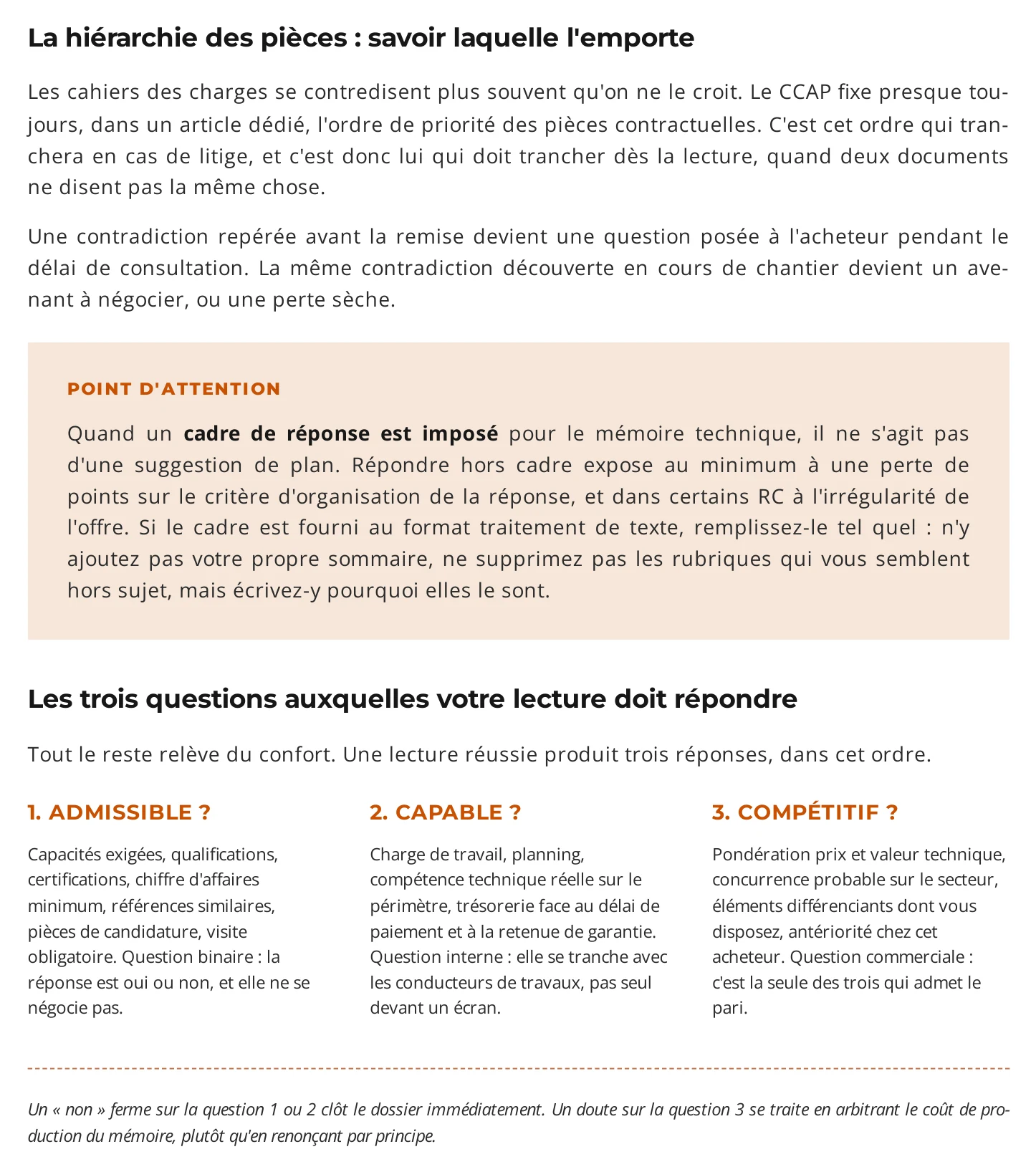

Hiérarchie des pièces à lire pour décrypter rapidement un DCE

À quelles questions la lecture doit-elle répondre ?

Tout le reste relève du confort. Une lecture réussie produit trois réponses, dans cet ordre.

Sommes-nous admissibles ?

Capacités exigées, qualifications, certifications, chiffre d’affaires minimum, références similaires, pièces de candidature, visite obligatoire. La question est binaire et ne se négocie pas.

Sommes-nous capables ?

Charge de travail, planning, compétence technique réelle sur le périmètre, trésorerie face au délai de paiement et à la retenue de garantie. Cette question se tranche avec les conducteurs de travaux, pas seul devant un écran.

Sommes-nous compétitifs ?

Pondération entre prix et valeur technique, concurrence probable sur le secteur, éléments différenciants disponibles, antériorité chez cet acheteur. C’est la seule des trois qui admet le pari.

Comment organiser la séquence de lecture ?

Six temps, dans cet ordre. Le chronomètre évite de se perdre dans le CCTP avant d’avoir vérifié qu’on avait le droit de candidater.

  • Minutes 0 à 4, la fiche d’identité. Acheteur, objet, lot, procédure, date et surtout heure limite de remise, durée, lieu d’exécution, visite obligatoire ou conseillée.

  • Minutes 4 à 9, les critères. Répartition entre prix et valeur technique, détail des sous-critères et de leur poids, méthode de notation du prix.

  • Minutes 9 à 13, l’admissibilité. Capacités, qualifications et équivalences, pièces de candidature, groupement, sous-traitance, variantes.

  • Minutes 13 à 20, le CCTP en lecture ciblée. Périmètre du lot, limites de prestations, contraintes de site, produits imposés, points singuliers.

  • Minutes 20 à 26, les clauses qui coûtent. Délais, pénalités, garanties, paiement, prorata, révision des prix, tranches optionnelles.

  • Minutes 26 à 30, la décision et sa trace écrite. Admissible, capable, compétitif, puis deux lignes dans le suivi de consultations.

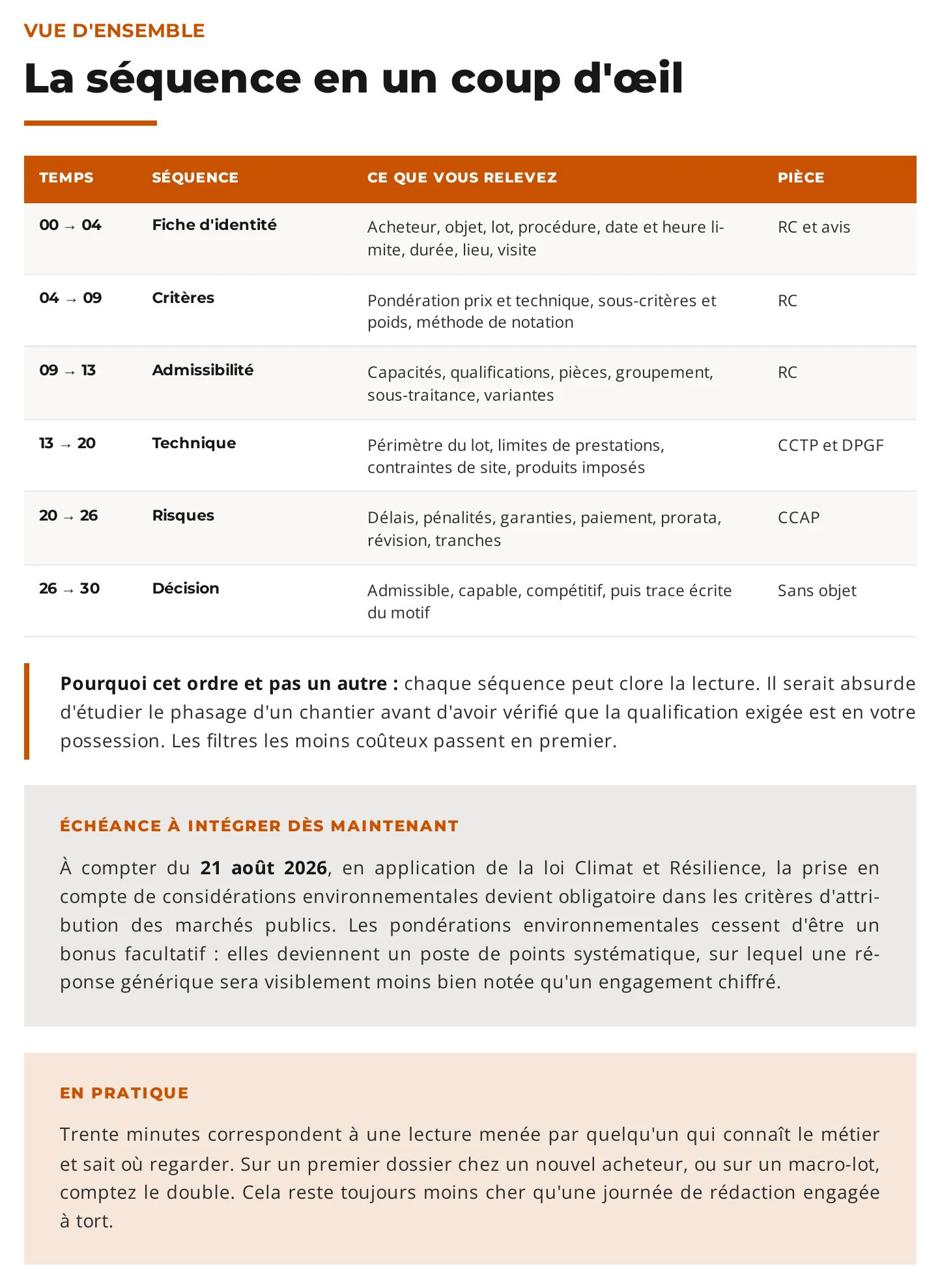

Vue d'ensemble de la séquence pour décrypter un DCE en 30 minutes

Chaque séquence peut clore la lecture. Il serait absurde d’étudier le phasage d’un chantier avant d’avoir vérifié que la qualification exigée est en votre possession : les filtres les moins coûteux passent en premier.

Quels signaux doivent déclencher un arbitrage ?

Aucun n’impose de renoncer. Chacun impose de trancher consciemment, plutôt que de continuer par inertie.

  • Le délai de remise est inférieur au temps de production réel, dépôt compris

  • Une qualification exigée manque, et le règlement ne prévoit aucune équivalence

  • Le CCTP renvoie à des pièces absentes du dossier, ou les cahiers se contredisent

  • Les quantités du DQE sont sans rapport avec le CCTP

  • Le prix est pondéré très majoritairement sur un marché où l’on sait ne pas être le moins cher

  • Les pénalités sont déplafonnées sur un chantier dont le planning amont échappe à l’entreprise

  • La visite obligatoire est passée ou ne peut plus être honorée

Ce que l’IA change dans l’analyse d’un DCE

La lecture d’un DCE mélange deux natures de travail. Une partie est mécanique : parcourir des centaines de pages, retrouver toutes les occurrences d’une exigence, croiser trois cahiers pour détecter une contradiction, vérifier qu’aucune rubrique du cadre imposé n’a été oubliée. L’autre partie relève du jugement.

Une analyse assistée permet de traiter la première sans fatigue et sans oubli, y compris lorsqu’un avis rectificatif impose de tout reprendre. Elle ne décide pas du go ou du no-go, ne connaît pas la disponibilité des équipes et n’arbitre aucun risque commercial. Le partage est net : la machine prépare et vérifie, l’expert décide.

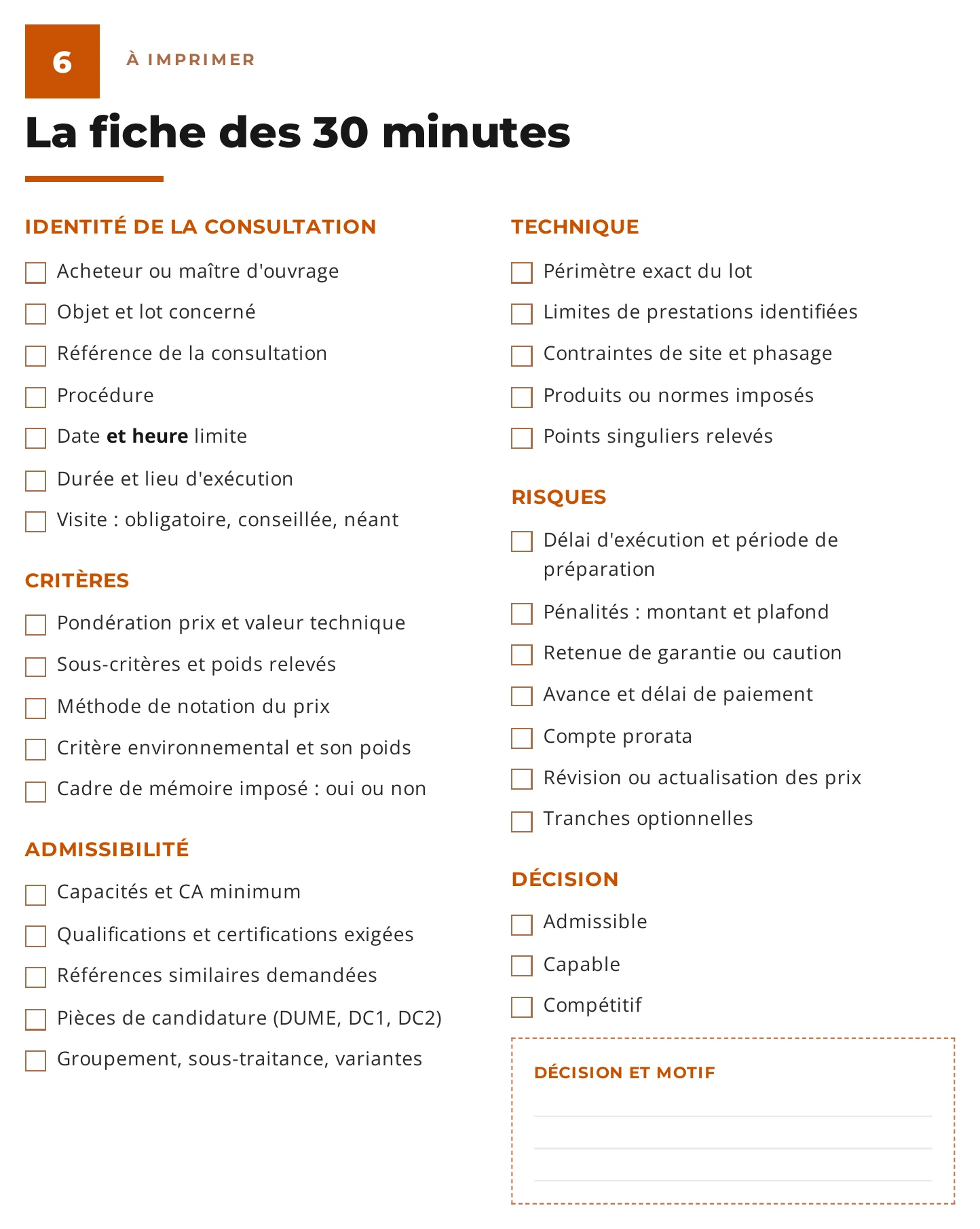

Fiche pratique à imprimer pour analyser un DCE en 30 minutes

Pour replacer cette lecture dans le processus complet, consultez la méthode Breek en cinq étapes.

En résumé

Trente minutes de lecture ordonnée valent mieux que deux jours de lecture linéaire. La séquence en six temps produit trois réponses claires, une décision, et la matière première du mémoire technique.

Une analyse structurée en amont protège l’ensemble du travail réalisé ensuite, et permet de réaffecter les heures aux consultations où l’entreprise est réellement compétitive.
